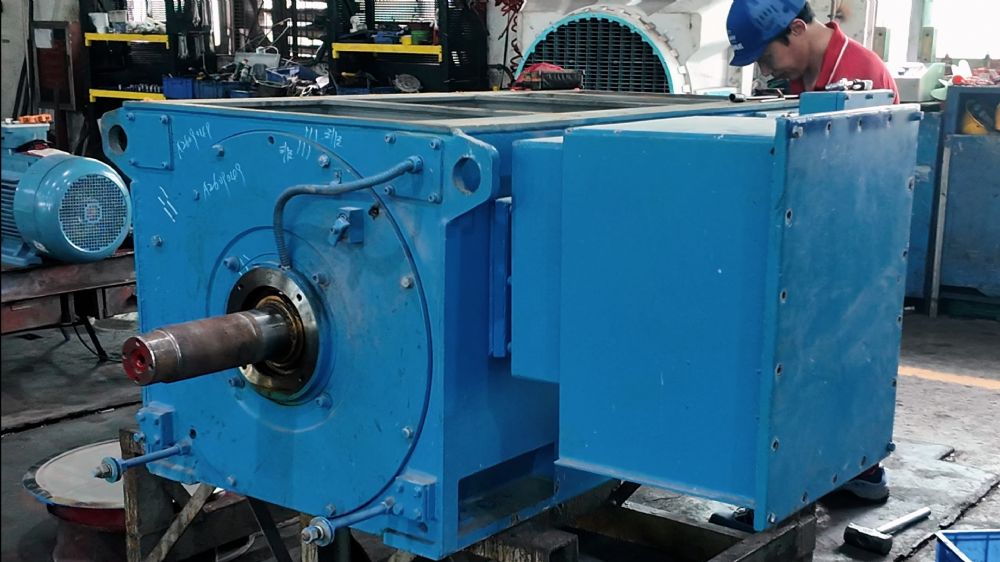

上海电气355KW高压异步电机,因绕组烧毁失效,客户要求7天内完成大修交付。
本次维修周期为9月14日开工,9月20日夜间交付,在压缩工期的同时,严格遵循高压电机维修工艺标准,保质完成整机修复工作。

一、设备拆解,故障判定

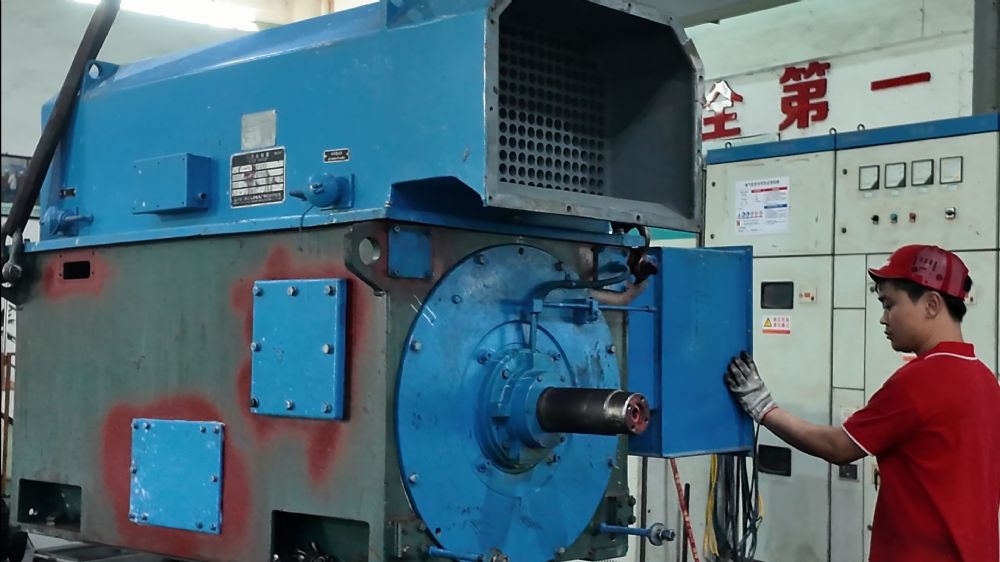

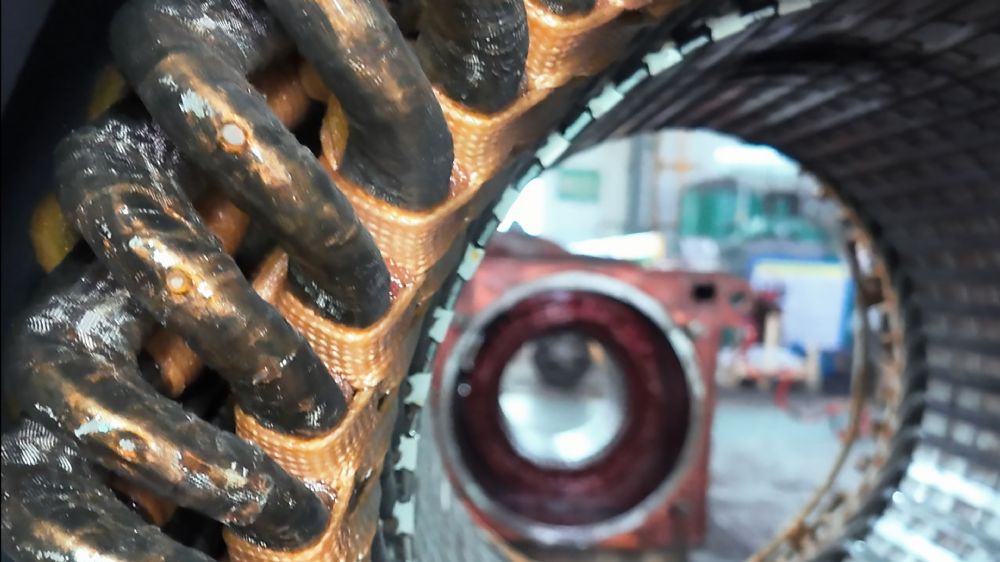

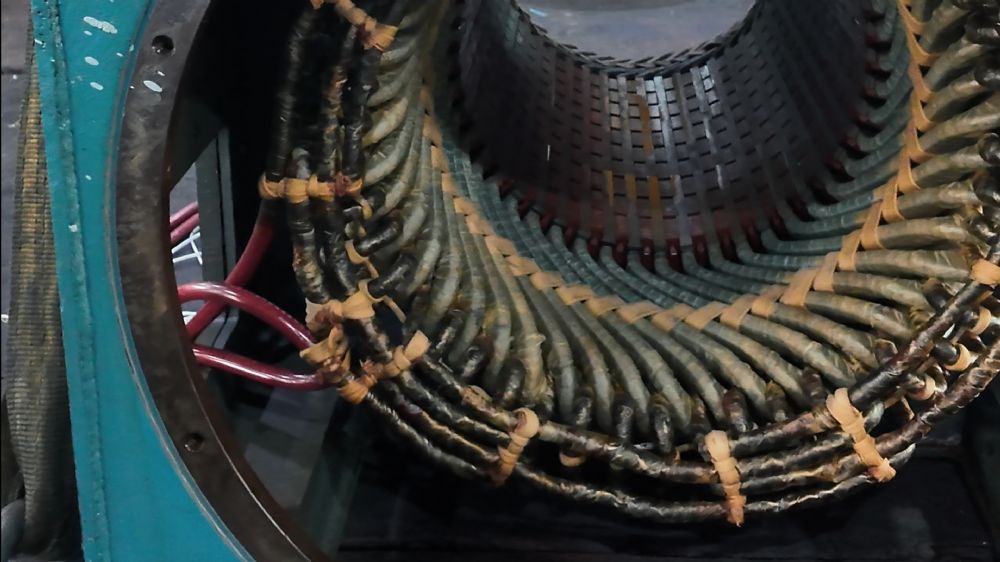

维修前期,电机端盖拆卸、转子抽出等整机拆解工作。设备解体后可见,电机定子绕组大面积发黑、碳化,属于高温过载烧毁故障,绕组绝缘完全失效,无法局部修补,需整体更换定子绕组。

该电机采用高压设备专用的整体模压成型硬线圈,线圈外层包覆加厚云母主绝缘,外形尺寸固定、无弹性。相较于普通低压软绕组电机,此类线圈的拆除与嵌装工艺难度更高,对操作精度要求严苛。

二、拆线清槽,精细化铁芯处理

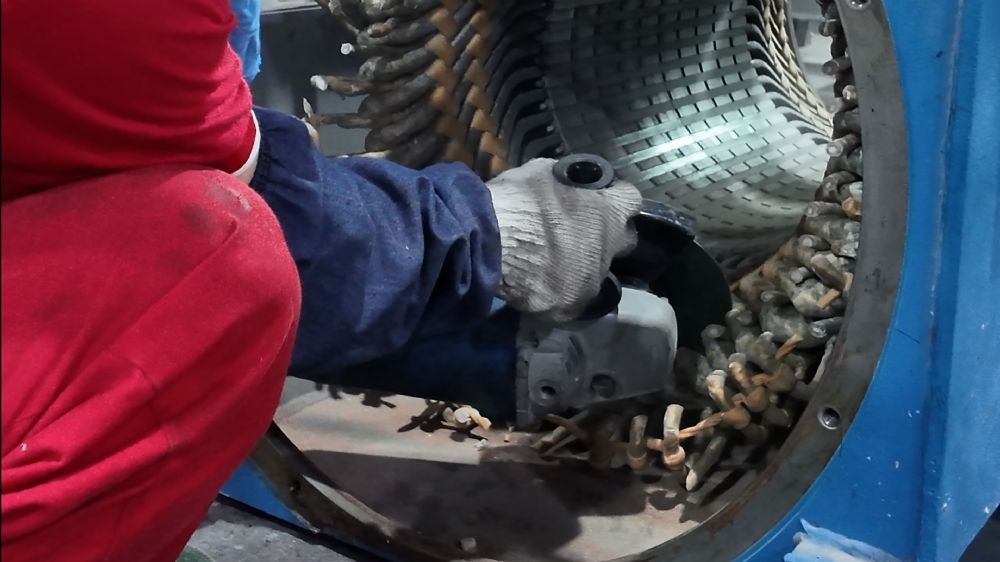

维修人员先核对电机原始线圈匝数、线规参数,精准匹配新线圈制作标准。随后开展旧绕组拆除作业,通过切割开口、撬动分离、专用设备牵拉等步骤,有序取出全部烧毁旧线圈。

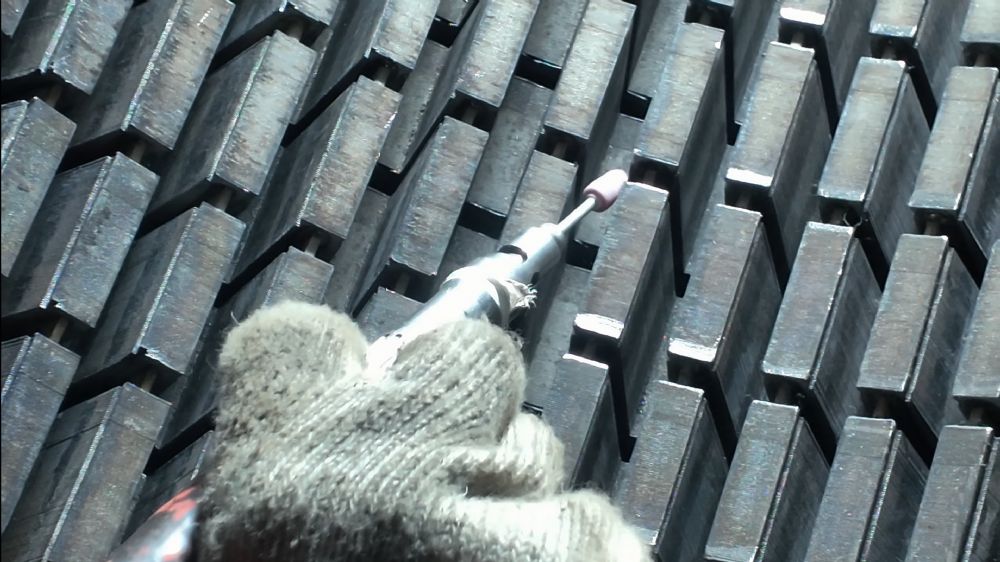

旧绕组拆除完成后,人工清理线槽内残留的碳化绝缘、边角废料,全程规范操作,避免磕碰、划伤定子硅钢片,防止铁芯受损引发后期涡流发热故障。基础清渣完成后,对所有线槽、缝隙死角进行精细化打磨,彻底清除槽内毛刺与焦糊残渣,保证线槽内壁平整光滑,规避后续嵌线刮伤线圈绝缘的问题,为嵌线作业筑牢工艺基础。

三、铁芯防护,精准嵌线绑扎

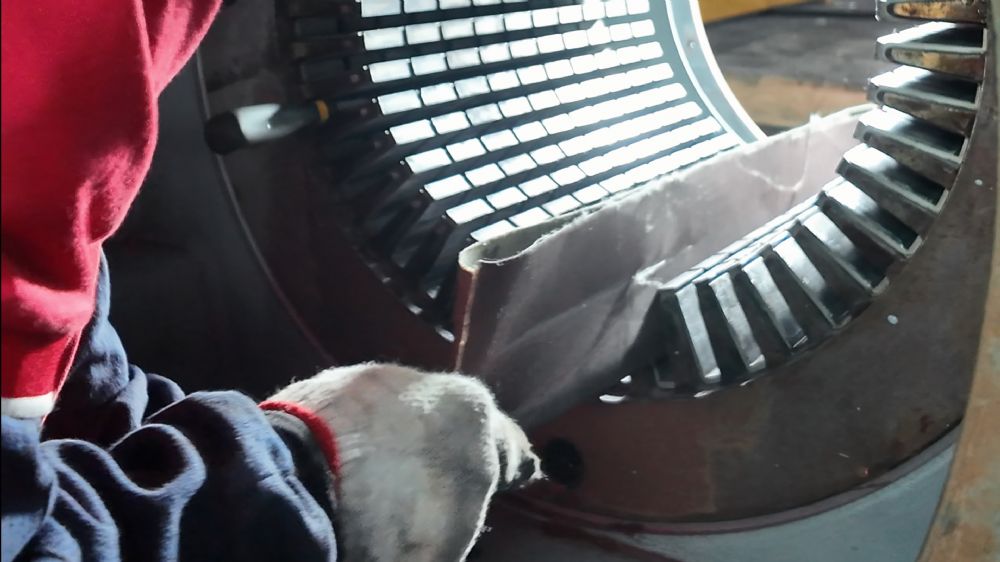

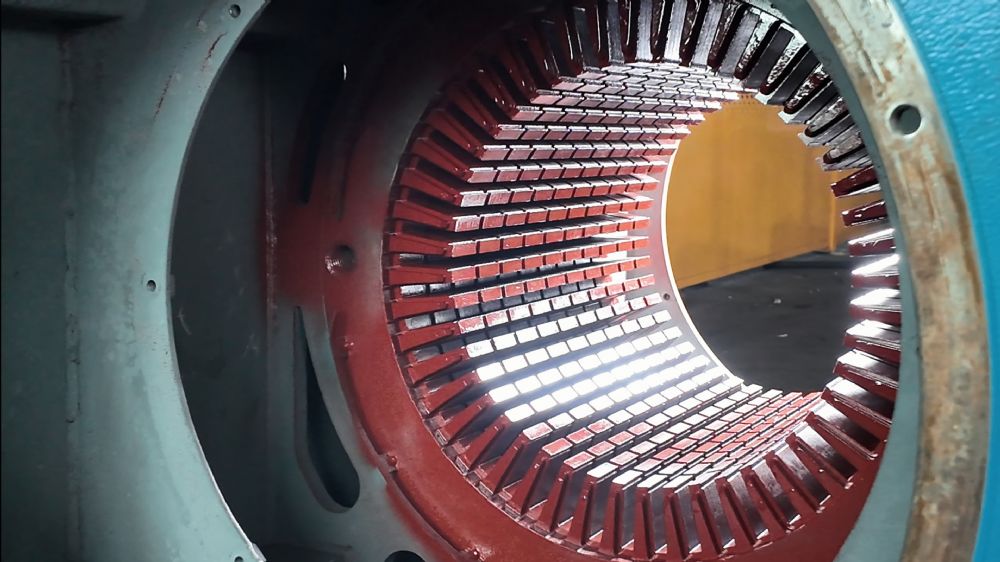

线槽清理、打磨、吹扫验收合格后,对定子铁芯均匀喷涂绝缘防锈漆,实现硅钢片隔离防护,抑制设备运行涡流,同时起到防锈加固的作用。待漆膜完全干透,启动高压线圈嵌线作业。

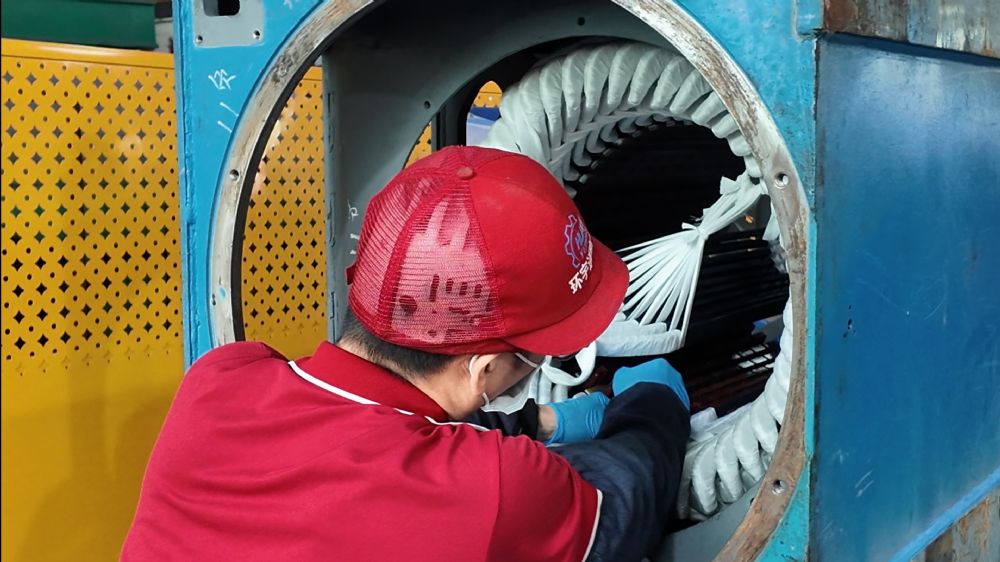

作业人员双人配合,将预制成型的高压模压线圈平稳嵌入线槽,全程轻操作、细调整,杜绝绝缘层磕碰、划伤。线圈全部入槽后,规整绕组端部结构,完成标准化绑扎固定,保证绕组排布规整、受力均匀,符合高压电机工艺规范。

四、双重真空浸烘,强化绝缘性能

绕组嵌装、绑扎工序验收合格后,进行双重真空浸漆烘烤绝缘强化处理。首先通过真空浸漆工艺,排空绕组内部缝隙空气,让绝缘漆充分渗透线圈全域,再送入烘箱高温固化。待漆膜干透成型后,重复二次真空浸漆与高温烘烤工序。

两次浸烘循环工艺,可有效提升绕组绝缘整体性、耐压强度与防潮性能,稳定高压电机绝缘体系,从工艺层面规避设备运行中绝缘击穿、发热、漏电等隐患。

五、同步转子校正,压缩维修工期

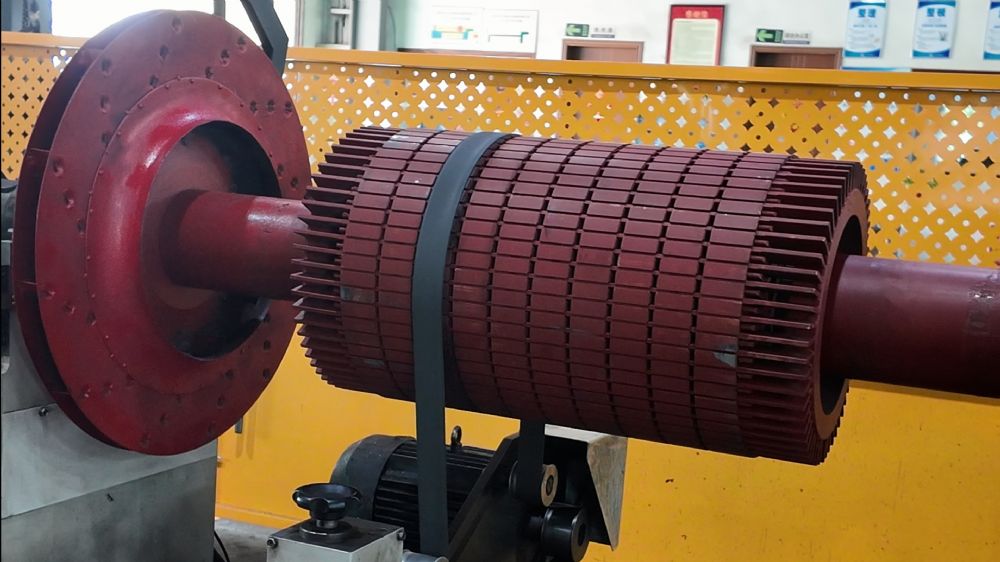

利用定子浸漆烘烤的空档,同步开展转子检修作业。对转子进行全面清洁、检测,精准完成动平衡校正,消除转子偏心、运转震动等问题,保障电机后续高速运行平稳,杜绝异响、轴承过热等机械故障。

六、整机回装,高压全项检测
定子完全降温、所有前置工序完成后,按照原厂工艺标准开展整机回装,精准装配端盖、轴承、密封件等配件,严控装配间隙与各项参数。
装配完成后,将设备送至高压试验台开展全项性能检测,通过绝缘电阻测试、耐压测试、空载测试、电流及震动检测、异响排查等多项检测,核验电机电气、机械性能参数,所有指标均达标,符合运行标准。

七、通宵精加工,按期完工交付
为如期完成交付,项目末期加班推进收尾工作。设备性能检测合格后,夜间完成整机外表翻新喷漆作业,打磨瑕疵、均匀喷涂防护漆,完成设备外观防腐翻新。
本次355KW高压电机大修,历时7天昼夜施工,于9月20日夜间顺利完工交付。全程在紧凑工期下严格把控每一道工艺环节,兼顾维修效率与设备修复质量,保障设备可稳定投入常态化生产运行。
高压大功率电机大修工艺复杂、容错率低,旧线圈拆除、线槽处理、嵌线绝缘、浸烘固化等每一个环节,都直接影响设备后期运行稳定性。本次抢修通过标准化流程作业、精细化细节把控与高效统筹施工,在规定工期内完成设备整机修复,有效帮助设备快速恢复投产。
